Lean Construction: Grundlagen und Methoden für die Baustelle
Lean Construction ist ein Ansatz, Bauprojekte als Produktion zu steuern: Es geht weniger darum, jeden einzelnen Arbeitsschritt schneller zu machen, als darum, das Warten, Suchen, Umlagern und Nacharbeiten zwischen den Schritten zu verringern. Das Lean Construction Institute (LCI) beschreibt Lean Construction als einen auf Produktionsmanagement beruhenden Ansatz der Projektabwicklung, der Respekt und Beziehungen zwischen den Beteiligten in den Mittelpunkt stellt (LCI). Auf der Baustelle im deutschsprachigen Raum zeigt sich das vor allem in wenigen Methoden: dem Last Planner System mit Pull-Planung und Wochenzusagen, der Taktplanung und der LEAN-Tafel als sichtbarem Ort der Planung.
Eine eingebürgerte deutsche Übersetzung gibt es kaum. Gesprochen wird von Lean Construction, von Lean Management im Bau oder einfach von „Lean auf der Baustelle“. Gemeint ist meistens dasselbe.
Von Toyota zur Baustelle
Die Wurzeln liegen in der Autoindustrie. Toyota beschreibt sein Produktionssystem als Ansatz, der auf die vollständige Beseitigung von Verschwendung zielt, getragen von zwei Säulen: Jidoka, also Automatisierung mit menschlichem Urteil, und Just-in-Time, nur das herzustellen, was gebraucht wird, wann es gebraucht wird und in der benötigten Menge (Toyota). Taiichi Ohno hat laut Toyota die Grundlagen dafür gelegt.
Dass sich diese Denkweise auf den Bau übertragen lässt, hat der finnische Forscher Lauri Koskela 1992 in einem Bericht für das Center for Integrated Facility Engineering der Stanford University untersucht (Koskela 1992). Er spricht dort von einer „neuen Produktionsphilosophie“, für die damals auch Namen wie Lean Production oder JIT/TQC im Umlauf waren. Sein Ergebnis war deutlich: Die Bauwirtschaft solle diese Philosophie übernehmen.
Fünf Jahre später, 1997, gründeten Glenn Ballard und Greg Howell das Lean Construction Institute (LCI). Ballard fasste die wichtigste Planungsmethode daraus, das Last Planner System, in seiner Dissertation an der University of Birmingham zusammen (Ballard 2000).
Umwandlung und Fluss: der Gedanke dahinter
Koskelas Kernargument lässt sich in zwei Begriffen fassen. Die herkömmliche Sicht betrachtet Produktion als Folge von Umwandlungen: Schalung stellen, bewehren, betonieren, ausschalen. Wer besser werden will, macht jeden dieser Schritte effizienter. Die neue Sicht ergänzt den Fluss: Zwischen den Umwandlungen wird gewartet, transportiert und geprüft. Nach Koskela erzeugen nur die Umwandlungen Wert, deshalb sollen Flussaktivitäten vor allem verringert oder beseitigt werden, während die Umwandlungen effizienter werden (Koskela 1992, Executive Summary).
Für den Bau ist eine Beobachtung aus dem Bericht besonders treffend: Warten, Lagern, Materialbewegung und Prüfen werden in klassischen Terminplänen nach der Netzplantechnik in der Regel gar nicht abgebildet. Der Balkenplan zeigt, wann ein Gewerk arbeitet, aber nicht, wie lange der Estrich auf die Freigabe des Elektrikers wartet oder wie oft Material im Geschoß umgelagert wird.
Koskela nennt außerdem die Besonderheiten des Bauens: Einzelfertigung, Produktion vor Ort und eine Projektorganisation auf Zeit. Sie verhindern oft so glatte Abläufe wie in einer stationären Fabrik. Die allgemeinen Prinzipien gelten nach seiner Analyse trotzdem. Einige davon aus seiner Liste von elf:
- den Anteil nicht wertschöpfender Tätigkeiten verringern,
- Schwankungen (Variabilität) verringern,
- Durchlaufzeiten verkürzen,
- Abläufe für alle sichtbar machen,
- kontinuierliche Verbesserung in den Prozess einbauen.
Wert definiert Koskela dabei vom Kunden her: Wertschöpfend ist eine Tätigkeit, die Material oder Information in Richtung dessen verändert, was der Auftraggeber verlangt. Verschwendung ist alles, was Zeit, Ressourcen oder Platz verbraucht, ohne Wert hinzuzufügen.
Verschwendung am Bau erkennen
Das LCI listet acht Arten von Verschwendung (LCI, 8 Wastes). Übertragen auf eine Baustelle sieht das so aus:
| Verschwendung (LCI) | Wie es auf der Baustelle aussieht |
|---|---|
| Fehler (Defects) | Mängel, die nachgearbeitet werden müssen |
| Über- und Unterproduktion | Material oder Leistung zu früh, zu spät oder in falscher Menge |
| Warten | Ein Gewerk kann nicht beginnen, weil Vorleistung, Gerät oder Plan fehlt |
| Ungenutztes Wissen | Poliere und Vorarbeiter werden bei der Planung nicht gefragt |
| Transport | Material und Information wandern unnötig hin und her |
| Bestände | Lager im Geschoß, die im Weg stehen und später sortiert werden müssen |
| Bewegung | Wege zum Material, das weit vom Arbeitsplatz liegt |
| Überbearbeitung | Mehr Abstimmung, Freigaben oder Detail als nötig |
Die Tabelle ist kein Prüfschema. Sie hilft, in der Baubesprechung andere Fragen zu stellen: nicht nur „Wer ist schuld am Verzug?“, sondern „Wo hat die Arbeit gestanden, und warum?“

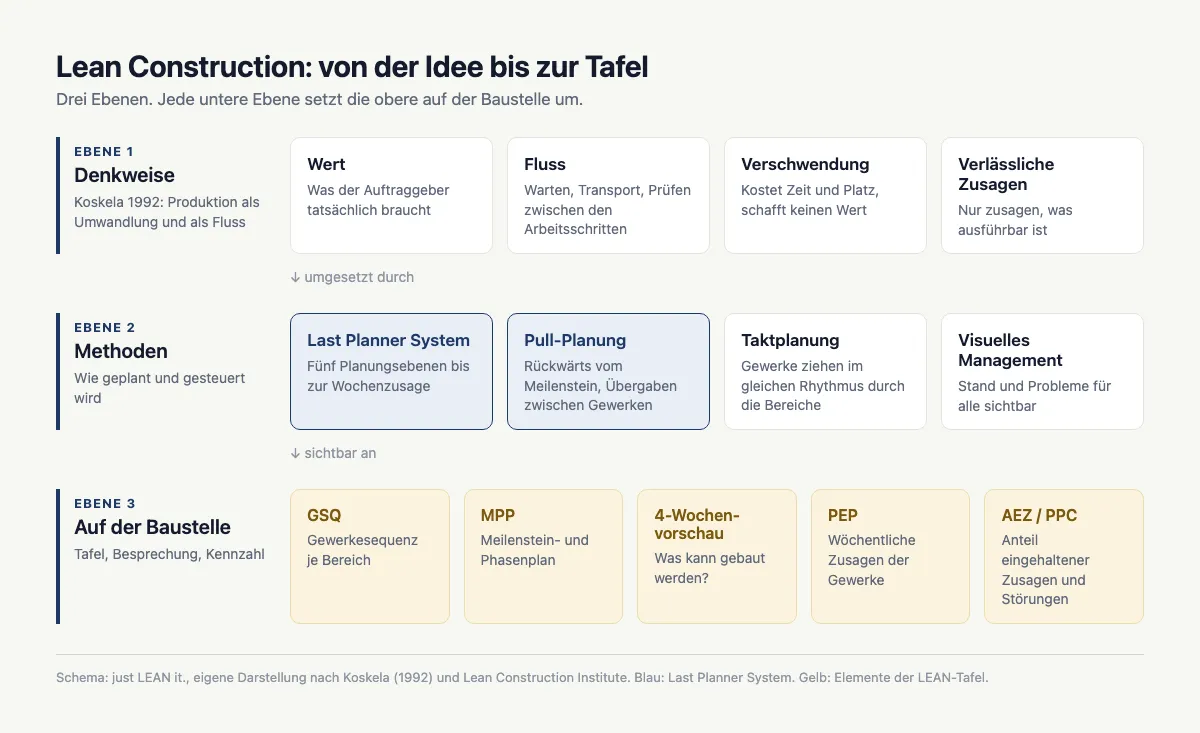

Die Methoden auf einen Blick

Lean Construction ist kein einzelnes Werkzeug, sondern ein Baukasten. Auf österreichischen und deutschen Baustellen begegnen Ihnen vor allem diese Bausteine:
Last Planner System. Die bekannteste Methode. Sie plant auf fünf Ebenen, vom Meilenstein bis zur Zusage für die nächste Woche, und lässt die Zusagen von denen geben, die die Arbeit ausführen: Polier oder Vorarbeiter jedes Gewerks. Wie die Ebenen zusammenhängen und wie sie auf der Baustelle heißen, erklärt der Beitrag zum Last Planner System.
Phasen- und Pull-Planung. Ein Teil des Last Planner System. Die Gewerke planen gemeinsam rückwärts vom Meilenstein und legen fest, wer wem was übergibt. Auf der Tafel entsteht daraus die GSQ (Gewerkesequenz, die Reihenfolge der Gewerke in einem Bereich) und der MPP (Meilenstein- und Phasenplan über Monate).
Taktplanung und Taktsteuerung. Das Gebäude wird in Bereiche geteilt, und die Gewerke ziehen in gleichem Rhythmus von Bereich zu Bereich. Das LCI beschreibt die Taktzeit als den Rhythmus, in dem die Gewerke von Zone zu Zone fließen (LCI, Takt Time). Takt und Last Planner schließen einander nicht aus: Der Taktplan legt die Abfolge durch die Bereiche fest, die Wochenzusagen steuern die Arbeit im Detail.
LEAN-Tafel und visuelles Management. Die Planung hängt an der Wand, für alle sichtbar: Bereiche, Wochen, Post-its in den Farben der Gewerke, Störungen. Das setzt Koskelas Prinzip der Transparenz unmittelbar um. Aufbau und Ablauf beschreibt der Beitrag Die LEAN-Tafel auf der Baustelle.
Kennzahlen und Lernen. Im PEP, der wöchentlichen Planungsbesprechung, bewerten die Gewerke ihre Zusagen der Vorwoche. Daraus entsteht die AEZ, der Anteil eingehaltener Zusagen, international PPC (Percent Plan Complete). Zusammen mit den Ursachen der Störungen zeigt sie, wo die Planung unzuverlässig ist. Wie man sie richtig rechnet und liest, steht im Beitrag zur AEZ und PPC.
Daneben kennt das LCI weitere Werkzeuge wie A3-Berichte, die 5-Why-Ursachenanalyse oder Target Value Delivery. Für den Einstieg auf der Baustelle spielen sie meist eine kleinere Rolle als die Planung selbst.
Was sich für Bauleitung und Polier ändert
Lean Construction verschiebt vor allem, wer plant und worüber gesprochen wird.
Die Bauleitung gibt den Rahmen vor, also Meilensteine und Bereiche, verteilt aber die Feinplanung nicht mehr allein von oben. Sie moderiert, sorgt dafür, dass Voraussetzungen wie Pläne, Material und Freigaben rechtzeitig geklärt sind, und hält fest, was zugesagt wurde.
Der Polier und die Vorarbeiter der Nachunternehmer werden zu denjenigen, die verbindlich zusagen. Eine Zusage heißt: Diese Arbeit ist in dieser Woche machbar, und wir machen sie. Was nicht vorbereitet ist, wird nicht zugesagt, auch wenn es im Terminplan steht.
Die Baubesprechung verändert sich dadurch. Statt Rückstände festzustellen, schaut die Runde auf die nicht eingehaltenen Zusagen und ihre Ursachen. Aus „Gewerk X ist hinten“ wird „Gewerk X konnte nicht beginnen, weil die Vorleistung im Bereich fehlte“, und genau dort setzt die nächste Planung an. Wie sich das im Protokoll niederschlägt, zeigt die Vorlage für das Protokoll der Baubesprechung.
Wo Sie anfangen
Ein vollständiges Lean-Programm braucht niemand am ersten Tag. Ein naheliegender Einstieg folgt der Reihenfolge des Last Planner System:
- Eine Tafel aufhängen. Bereiche als Zeilen, die nächsten Wochen als Spalten, ein Farbkonzept für die Gewerke.
- Eine wöchentliche Runde festlegen. Fester Tag, feste Uhrzeit, alle Gewerke mit jemandem, der zusagen darf.
- Nur Machbares zusagen. Vor jeder Zusage klären: Vorleistung fertig, Material da, Personal eingeplant, Plan freigegeben?
- Zusagen bewerten. In der nächsten Runde jede Zusage als eingehalten oder nicht eingehalten markieren und die AEZ zählen.
- Ursachen sammeln. Für jede nicht eingehaltene Zusage eine Störung mit Kategorie festhalten. Nach einigen Wochen zeigt sich, welche Ursachen sich wiederholen.
- Erst dann erweitern. Pull-Planung vom nächsten Meilenstein, Vorschau über vier Wochen, gegebenenfalls ein Taktplan für die Ausbauphase.
Wichtig ist Schritt 5. Ohne die Ursachen bleibt die AEZ eine Zahl ohne Folgen, und der Teil der Methode, der aus Fehlern lernt, fällt weg.
Wo Software hilft und wo nicht
Die Methoden von Lean Construction leben von der gemeinsamen Runde vor der Tafel. Was Zeit kostet, ist die Arbeit danach: Zusagen nachtragen, AEZ zählen, Störungen erfassen, Protokoll schreiben und verschicken.
Hier setzt just LEAN it. an. Die analoge Tafel bleibt. Nach dem PEP wird sie fotografiert, eine Bilderkennung schlägt vor, welche Post-its zu welchen Prozessen gehören, und Sie bestätigen jeden Vorschlag, bevor er übernommen wird. Daraus entstehen Wochenplan, AEZ und PEP-Protokoll. Die Software deckt den Regelkreis des Last Planner System ab. Die Übersicht zeigt den Taktfortschritt je Bereich; eine Schnittstelle zu MS Project ist nicht geplant. Was die Anwendung heute kann und was nicht, beschreibt der Beitrag Last Planner System digital.
Wenn auf Ihrer Baustelle bereits eine LEAN-Tafel hängt und die Nacharbeit nach dem PEP bei der Bauleitung landet, sprechen wir gerne über einen Pilot auf genau diesem Projekt.
Quellen
- Koskela, L. (1992): Application of the New Production Philosophy to Construction. CIFE Technical Report Nr. 72, Stanford University. stacks.stanford.edu
- Ballard, H. G. (2000): The Last Planner System of Production Control. Dissertation, University of Birmingham. etheses.bham.ac.uk/id/eprint/4789
- Lean Construction Institute: Lean Construction. leanconstruction.org
- Lean Construction Institute: 8 Wastes of Lean. leanconstruction.org
- Lean Construction Institute: Takt Time. leanconstruction.org
- Toyota Motor Corporation: Toyota Production System. global.toyota
Geschrieben vom Team just LEAN it., KI-gestützt erstellt.
